西船場JCT(信濃橋渡り線)西船場JCT:どこまで進んだ?(平成26年1月~6月)
※開通時点の情報です
工事箇所

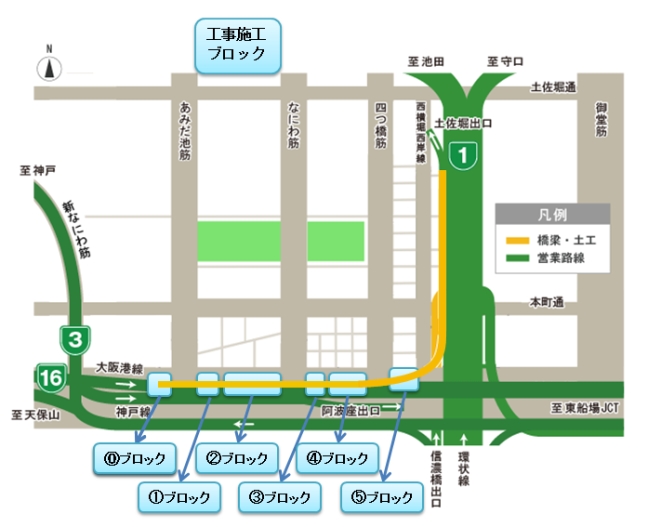

![大阪港線側工事施工ブロック図](/company/torikumi/useful/nishisemba/img/nishisenba_passage1c.jpg)
建設状況の写真(平成26年1月~6月)
平成26年6月25日

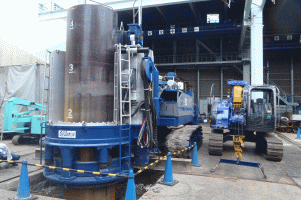

![鋼管杭工(低空頭マシン)試験施工](/company/torikumi/useful/nishisemba/img/P6180266_300_200.gif)
鋼管杭工(低空頭マシン)の
試験施工を行いました。

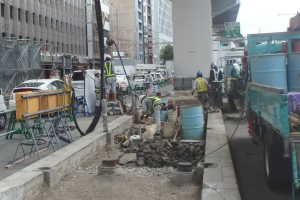

![支障物撤去、不発弾調査](/company/torikumi/useful/nishisemba/img/2014-0708-1353.jpg)
【3・4ブロック】
支障物撤去および地中に戦時中の不発弾が
残っていないか調査しています。
平成26年5月25日
![梁拡幅工事](/company/torikumi/useful/nishisemba/img/2014-0611-1146.jpg)
【1・2ブロック】
梁拡幅工事を行っています。

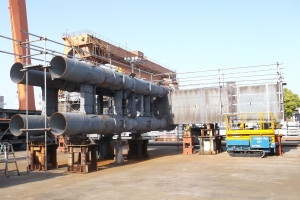

![増設脚仮組み検査](/company/torikumi/useful/nishisemba/img/2014-0609-1142.jpg)
【1・2ブロック】
工場で鋼管集成橋脚を製作しており
仮組み検査を行いました。
平成26年4月25日

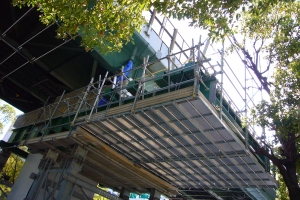

![足場設置(3)](/company/torikumi/useful/nishisemba/img/20140425_1.jpg)
【1・2ブロック】
既設橋脚拡幅工事に向け
足場設置中です。

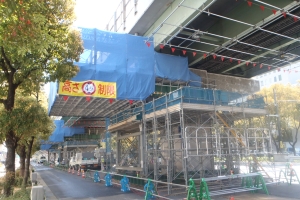

![足場設置(4)](/company/torikumi/useful/nishisemba/img/20140425_2.jpg)
【1・2ブロック】
既設橋脚拡幅工事の
足場が完成しました。
平成26年3月25日

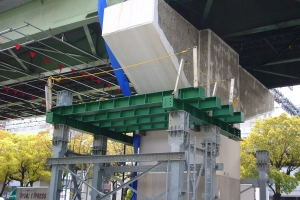

![足場設置(1)](/company/torikumi/useful/nishisemba/img/20140325_1.jpg)
【1・2ブロック】
既設橋脚拡幅工事に向け
足場設置中です。

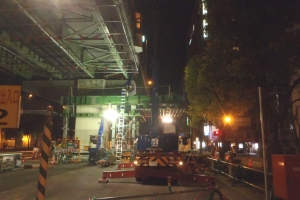

![足場設置(2)](/company/torikumi/useful/nishisemba/img/20140325_2.jpg)
【1・2ブロック】
既設橋脚拡幅工事に向け
足場設置中です。
平成26年2月14日

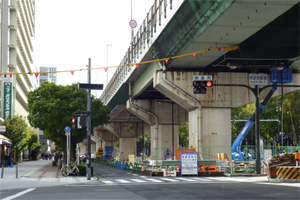

![車線規制(1)](/company/torikumi/useful/nishisemba/img/20140214_1.jpg)
【車線規制(1) 1ブロック】
あみだ池筋~なにわ筋付近まで
固定規制を設置しています。

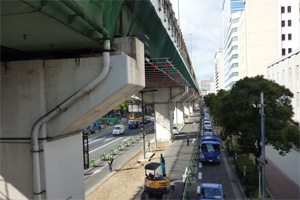

![車線規制(2)](/company/torikumi/useful/nishisemba/img/20140214_2.jpg)
【車線規制(2) 2ブロック】
支障物を撤去しています。
平成26年1月16日

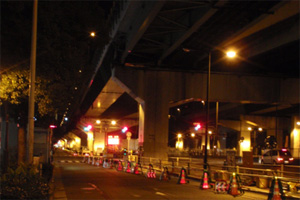

![着工しました(1)](/company/torikumi/useful/nishisemba/img/20140116_1.jpg)
【着工しました(1) 0ブロック】
夜間作業で固定規制を設置しました。

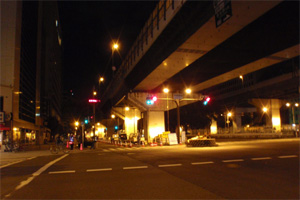

![着工しました(2)](/company/torikumi/useful/nishisemba/img/20140116_2.jpg)
【着工しました(2) 1ブロック】
夜間作業で固定規制を設置しました。
