西船場JCT(信濃橋渡り線)西船場JCT:どこまで進んだ?(平成30年7月~9月)
※開通時点の情報です
工事箇所
![](/company/torikumi/useful/nishisemba/img/nishisenba_passage_1_20180528.jpg)
建設状況の写真
平成30年8月11日~平成30年9月10日 《環状線》
【6ブロック】

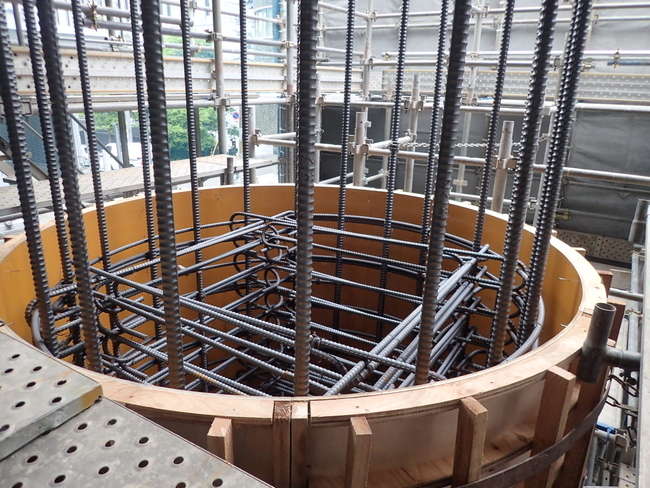

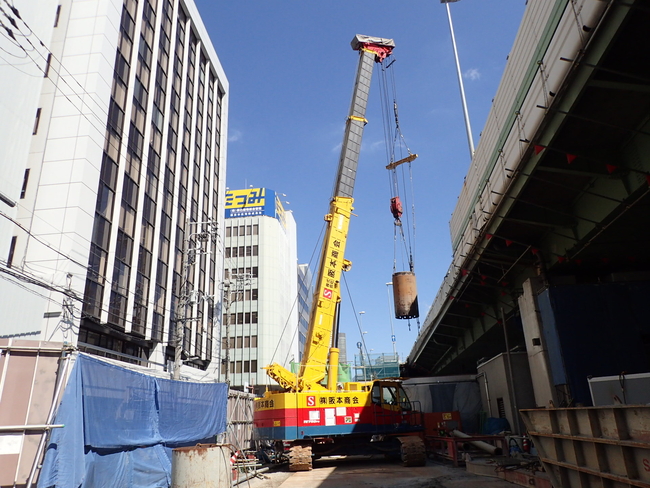

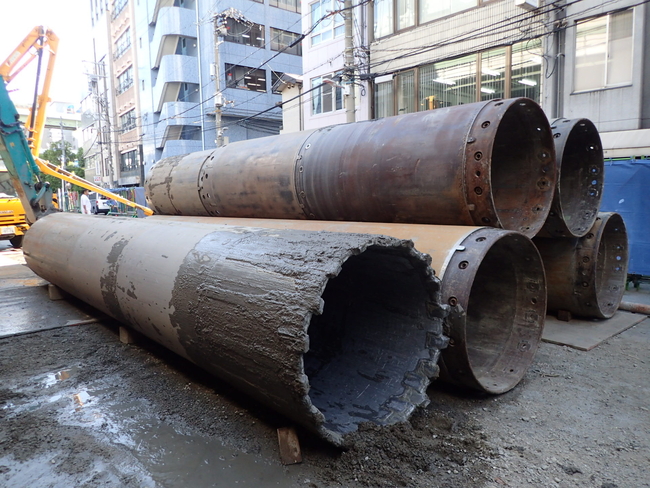

場所打ち杭(地中掘削後に鉄筋を設置してコンクリートを打設する)の施工を進めています。
![](/company/torikumi/useful/nishisemba/img/180918_1.png)

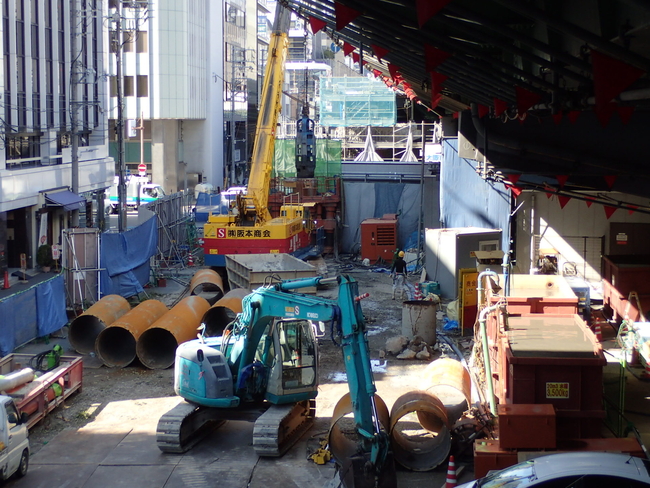

![](/company/torikumi/useful/nishisemba/img/p0914_1-1.jpg)
![](/company/torikumi/useful/nishisemba/img/p0914_1-2.jpg_1.jpg)

![](/company/torikumi/useful/nishisemba/img/p0914_1-3.jpg)
![](/company/torikumi/useful/nishisemba/img/p0914_1-4.jpg)
![](/company/torikumi/useful/nishisemba/img/p0914_1-5.jpg)
【6ブロック】

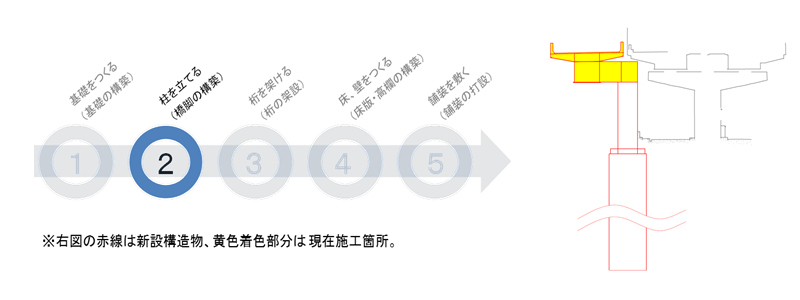

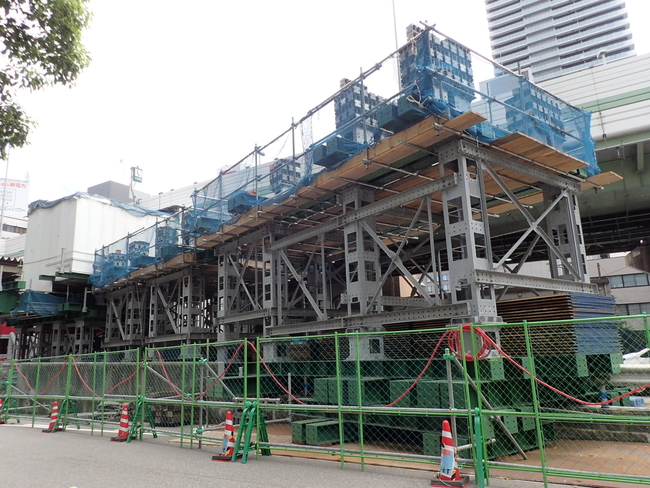

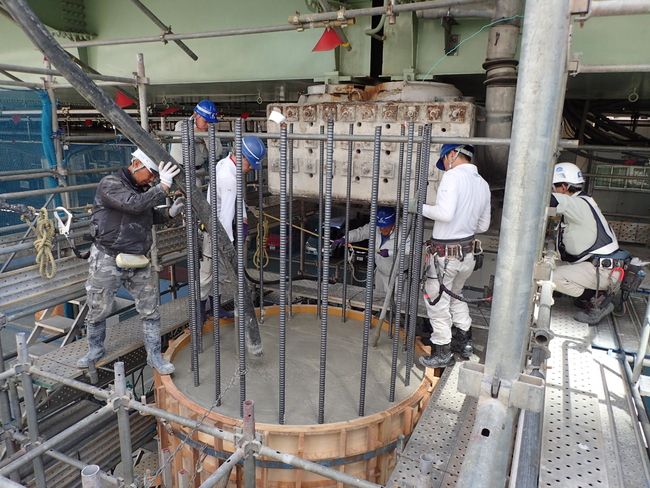

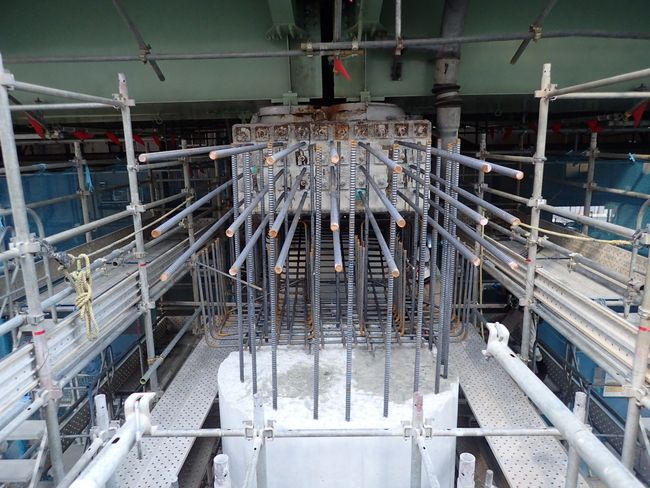

橋脚の柱・梁部の構築を進めています。コンクリートを打設しました。
![](/company/torikumi/useful/nishisemba/img/180918_2.png)
![](/company/torikumi/useful/nishisemba/img/p0914_2-1.jpg)
![](/company/torikumi/useful/nishisemba/img/p0914_2-2.jpg)
![](/company/torikumi/useful/nishisemba/img/p0914_2-3.jpg)
【7ブロック】

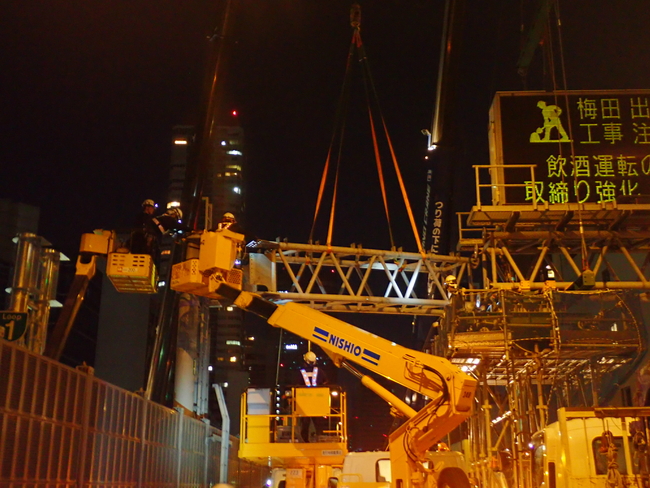

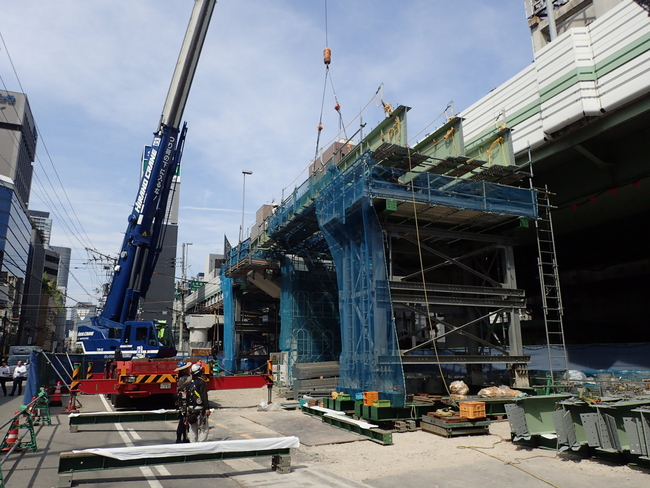

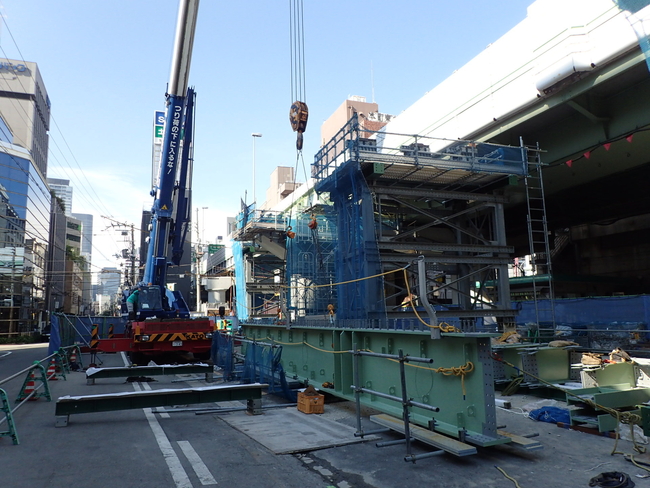

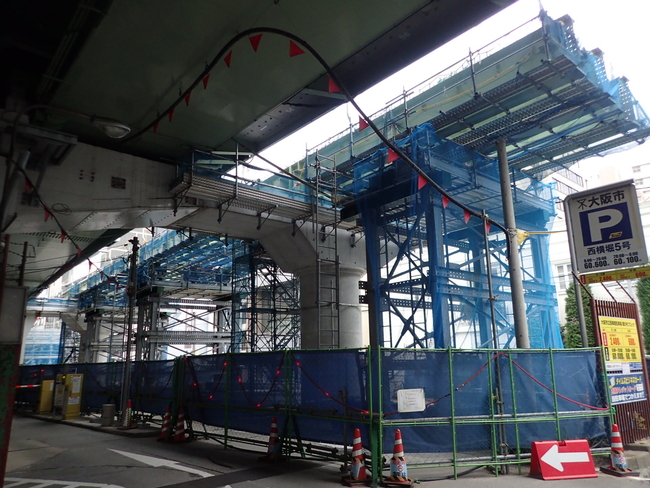

環状線側の桁の架設に着手しました。
![](/company/torikumi/useful/nishisemba/img/180918_3.png)
![](/company/torikumi/useful/nishisemba/img/p0914_3-1.jpg)
![](/company/torikumi/useful/nishisemba/img/p0914_3-2.jpg)
![](/company/torikumi/useful/nishisemba/img/p0914_3-3.jpg)
![](/company/torikumi/useful/nishisemba/img/p0914_3-4.jpg)
【7ブロック】

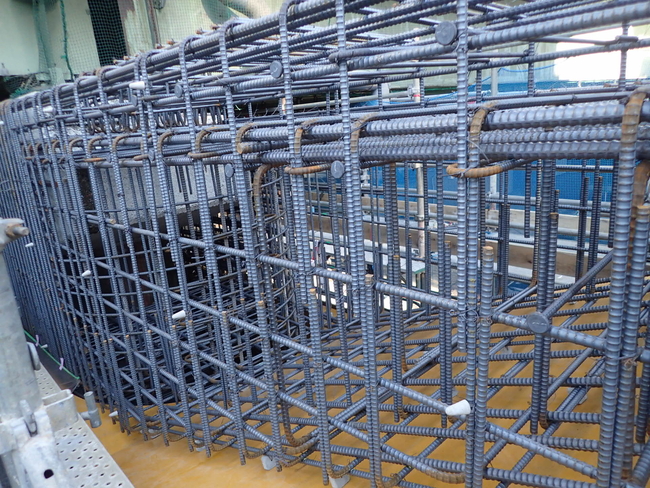

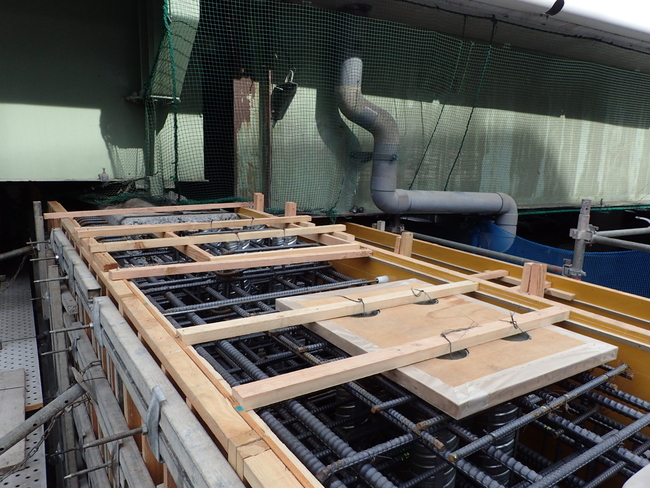

既設橋脚の柱・梁部の拡幅工事を進めています。

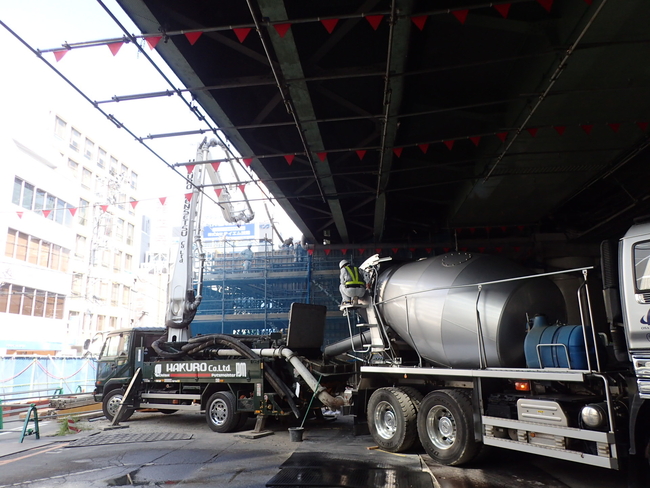

橋脚・梁の拡幅箇所のコンクリートを打設しました。
![](/company/torikumi/useful/nishisemba/img/180918_4.png)
![](/company/torikumi/useful/nishisemba/img/p0914_4-1.jpg)
![](/company/torikumi/useful/nishisemba/img/p0914_4-2.jpg)
![](/company/torikumi/useful/nishisemba/img/p0914_4-3.jpg)
【9ブロック】

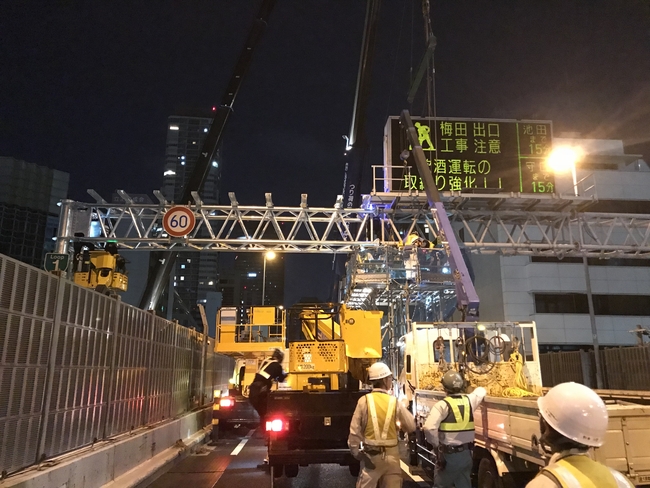

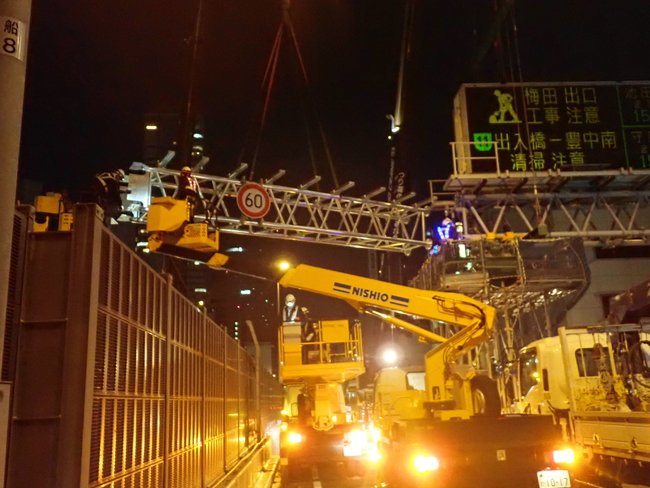

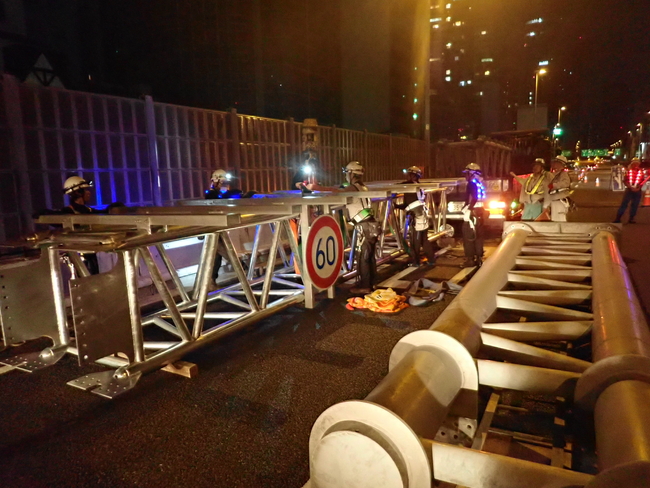

車線拡幅に先立ち、標識門型梁の一部を撤去し、1車線分拡幅した梁を設置しました。
![](/company/torikumi/useful/nishisemba/img/180918_5.png)
![](/company/torikumi/useful/nishisemba/img/p0914_5-1.jpg)
![](/company/torikumi/useful/nishisemba/img/p0914_5-2.jpg)
![](/company/torikumi/useful/nishisemba/img/p0914_5-3.jpg)
![](/company/torikumi/useful/nishisemba/img/p0914_5-4.jpg)
平成30年7月11日~平成30年8月10日 《大阪港線》
【0・1・2ブロック】

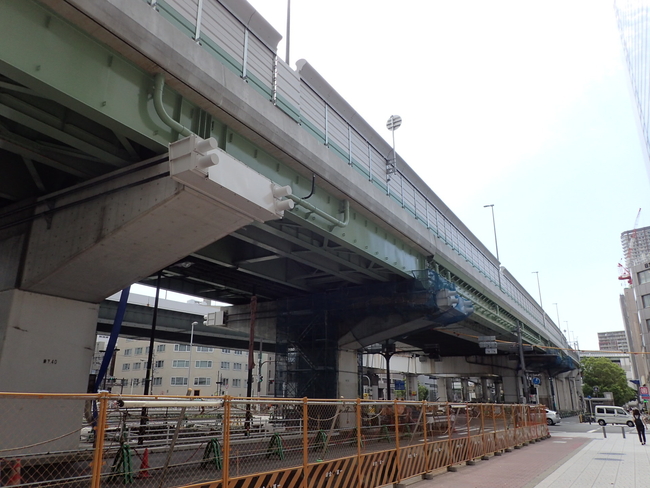

足場の解体を進めています 。大阪港線拡幅部分の桁が見えてきました。
工事現場として使用していた中央大通の復旧を進めています。
![](/company/torikumi/useful/nishisemba/img/08-P1-1h.jpg)
![](/company/torikumi/useful/nishisemba/img/08-P1-2.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/08-P1-3.jpg)
平成30年7月11日~平成30年8月10日 《環状線》
【6ブロック】

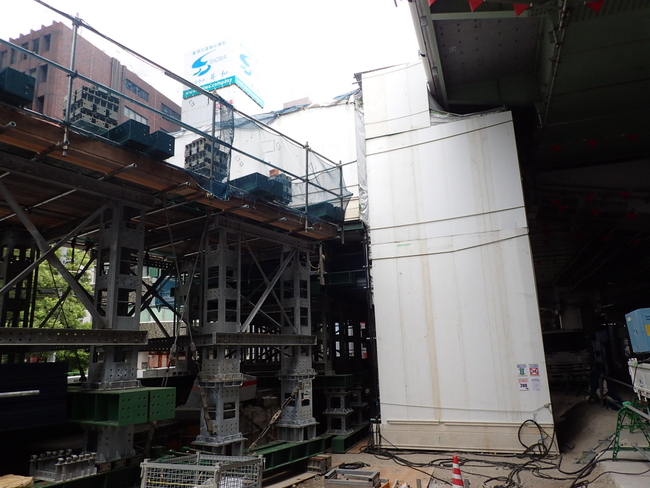

鋼製橋脚の構築と桁を設置するためのベント(桁を架設する際に設ける仮の支柱・構台)の
設置を進めています。

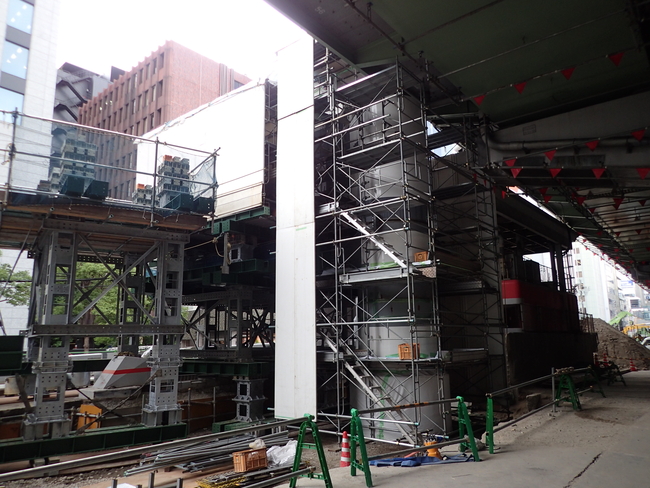

![](/company/torikumi/useful/nishisemba/img/1808-p1.png)
![](/company/torikumi/useful/nishisemba/img/08-P2-1.jpg)
![](/company/torikumi/useful/nishisemba/img/08-P2-2.jpg)
![](/company/torikumi/useful/nishisemba/img/08-P2-3.jpg)
![](/company/torikumi/useful/nishisemba/img/line_hp_1.png)
【7ブロック】

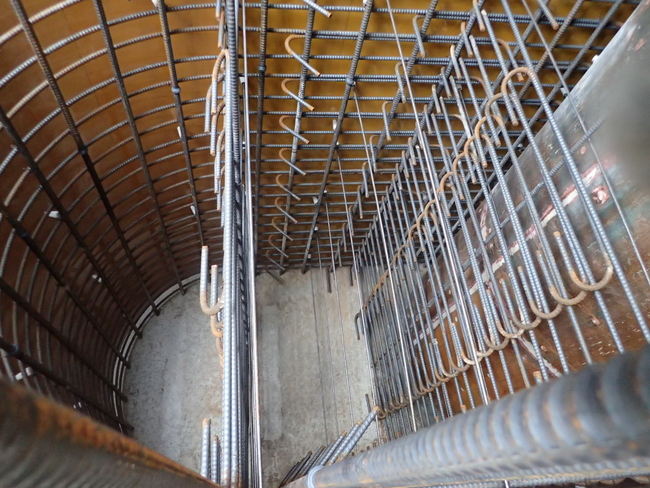

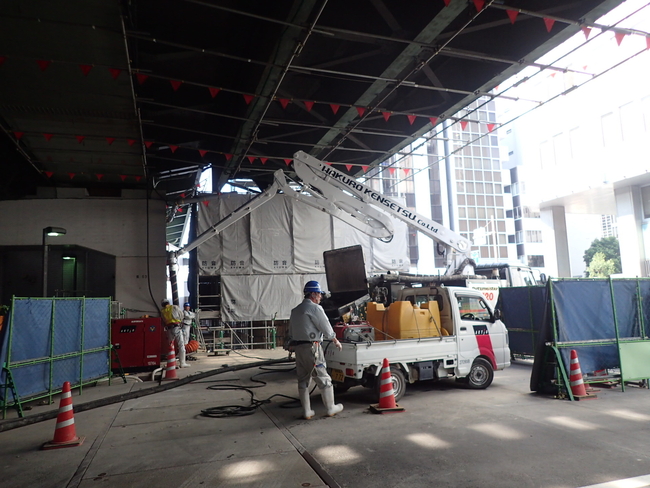

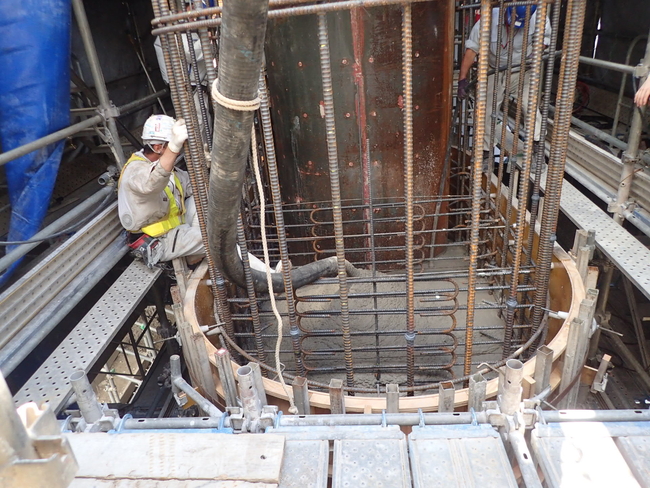

既設の橋脚(4基)を拡幅する工事を進めています。
拡幅する橋脚の柱部にコンクリートを打設しました。
![](/company/torikumi/useful/nishisemba/img/1808_p3.png)
![](/company/torikumi/useful/nishisemba/img/08-P3-1.jpg)
![](/company/torikumi/useful/nishisemba/img/08-P3-2.jpg)
![](/company/torikumi/useful/nishisemba/img/08-P3-3.jpg)
![](/company/torikumi/useful/nishisemba/img/line_hp_1.png)
【8ブロック】

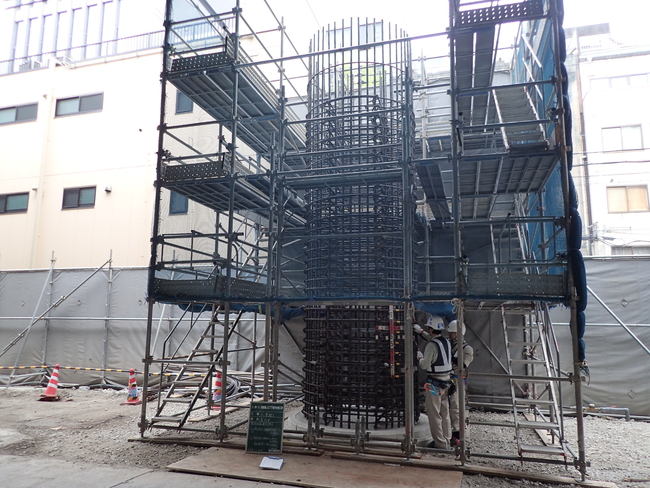

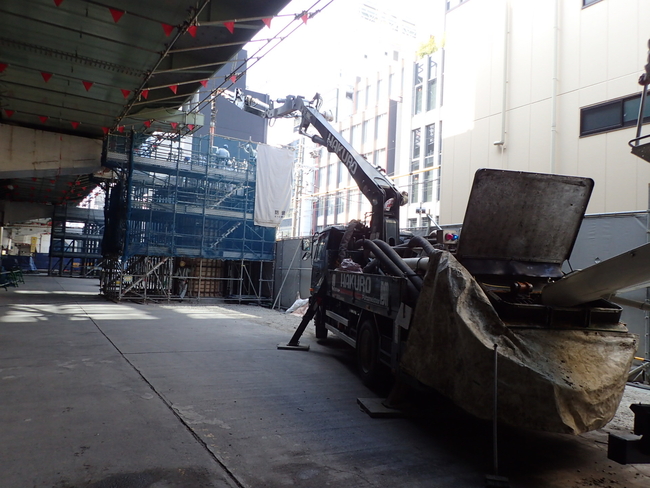

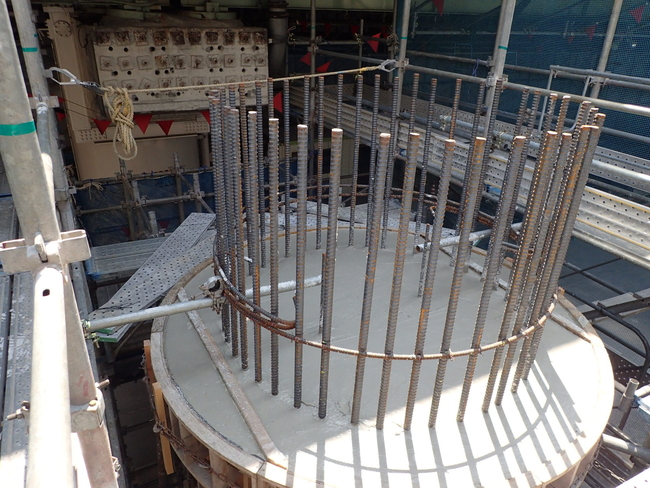

橋脚の柱部の構築を進めています。コンクリートを打設しました 。
![](/company/torikumi/useful/nishisemba/img/1808_p4.png)
![](/company/torikumi/useful/nishisemba/img/08-P4-1.jpg)
![](/company/torikumi/useful/nishisemba/img/08-P4-2.jpg)
![](/company/torikumi/useful/nishisemba/img/08-P4-3.jpg)
![](/company/torikumi/useful/nishisemba/img/line_hp_1.png)
【10ブロック】

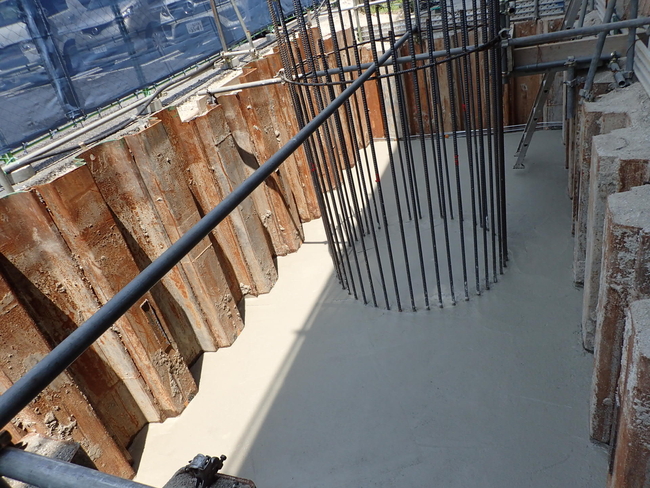

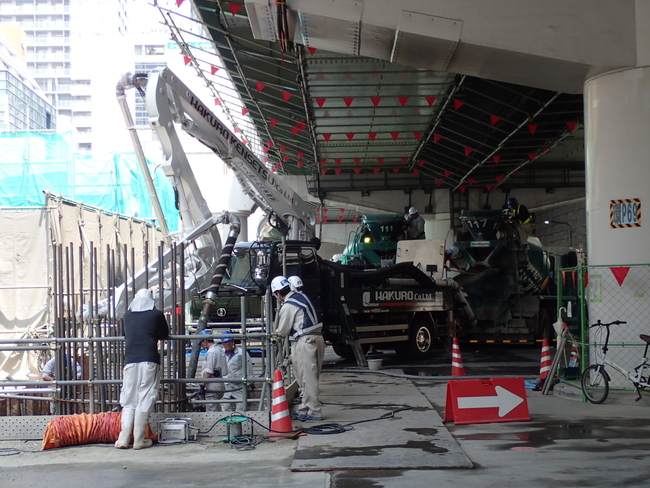

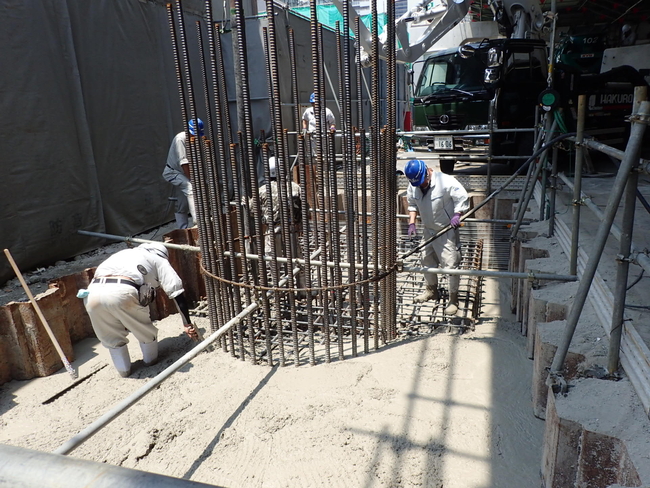

橋脚の基礎(フーチング)の構築を進めています。コンクリートを打設しました 。
![](/company/torikumi/useful/nishisemba/img/1808_p5.png)
![](/company/torikumi/useful/nishisemba/img/08-P5-1.jpg)
![](/company/torikumi/useful/nishisemba/img/08-P5-2.jpg)
![](/company/torikumi/useful/nishisemba/img/08-P5-3.jpg)
![](/company/torikumi/useful/nishisemba/img/line_hp_1.png)

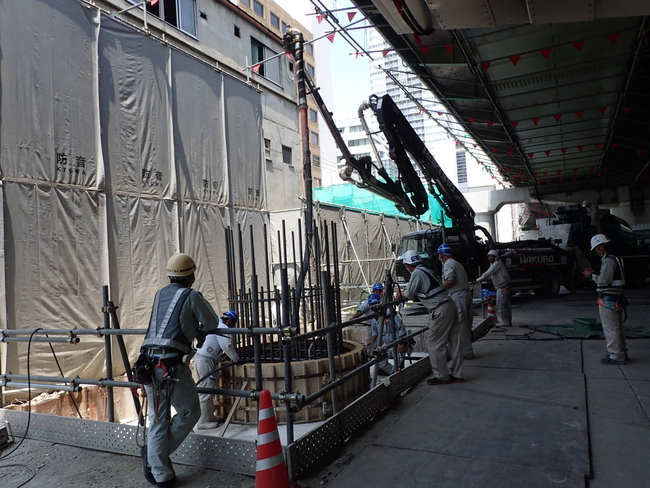

【10ブロック】

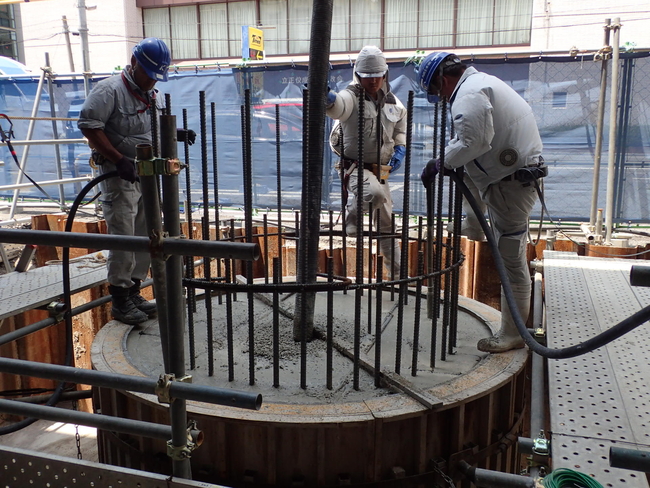

橋脚の柱部の構築を進めています。コンクリートを打設しました 。
![](/company/torikumi/useful/nishisemba/img/1808_p6.png)
![](/company/torikumi/useful/nishisemba/img/08-P6-1.jpg)
![](/company/torikumi/useful/nishisemba/img/08-P6-2.jpg)
![](/company/torikumi/useful/nishisemba/img/08-P6-3.jpg)
![](/company/torikumi/useful/nishisemba/img/line_hp_1.png)
平成30年6月11日~平成30年7月10日 《環状線》
【6ブロック】

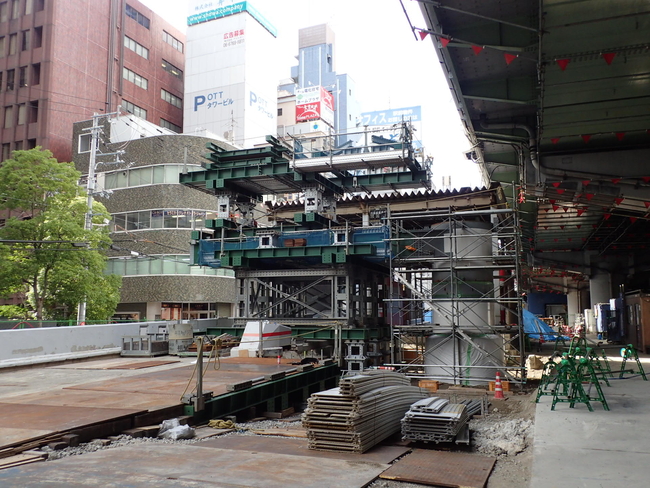

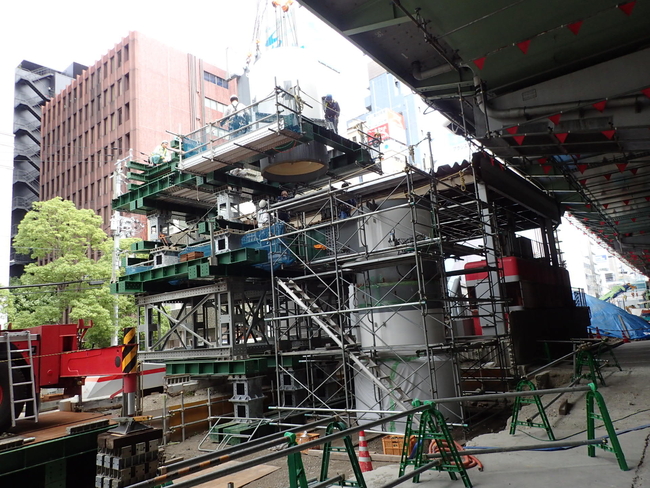

鋼製橋脚の構築を進めています。
柱および梁部の架設を行っています。
![](/company/torikumi/useful/nishisemba/img/187P_1.png)
![](/company/torikumi/useful/nishisemba/img/187_1.jpg)
![](/company/torikumi/useful/nishisemba/img/187_2.jpg)
![](/company/torikumi/useful/nishisemba/img/187_3.jpg)
![](/company/torikumi/useful/nishisemba/img/line_hp_1.png)
【6ブロック】

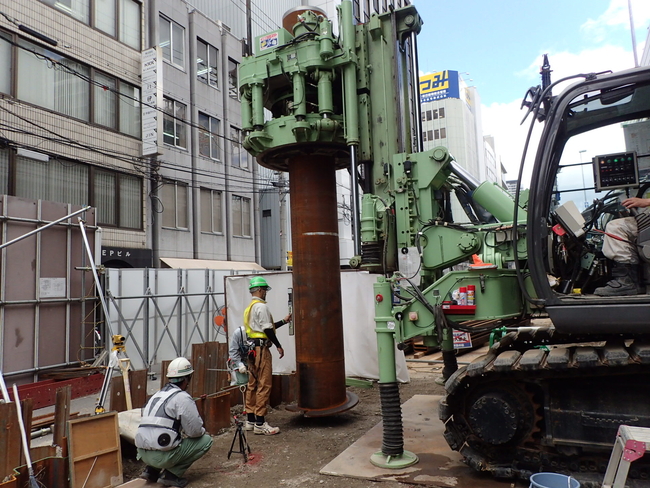

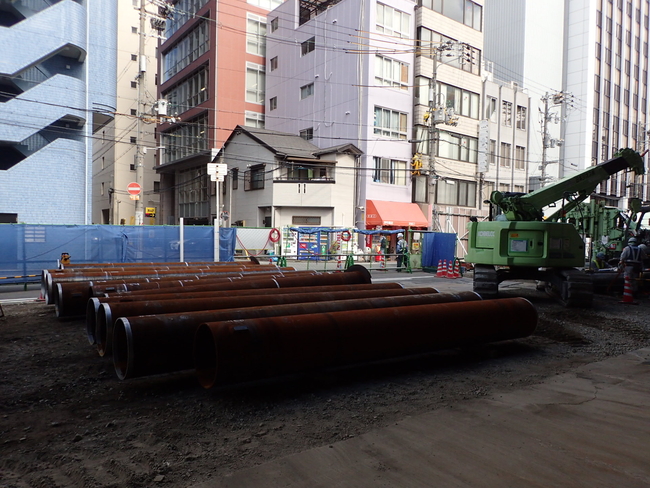

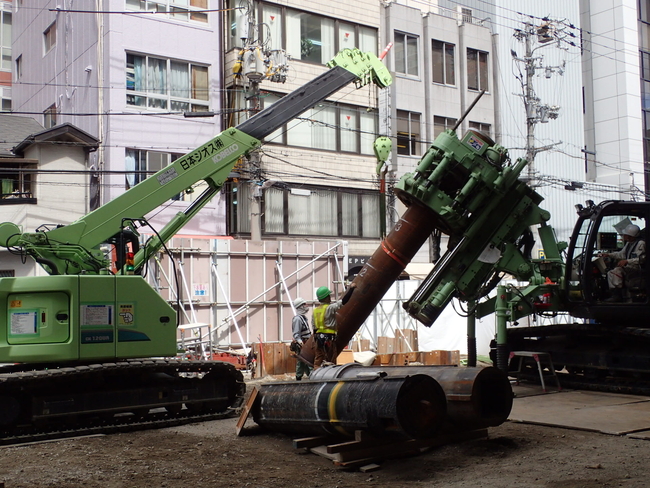

鋼管杭(つばさ杭)の施工(回転圧入)を進めています。
![](/company/torikumi/useful/nishisemba/img/187P_3.png)
![](/company/torikumi/useful/nishisemba/img/187_4.jpg)
![](/company/torikumi/useful/nishisemba/img/187_5.jpg)
![](/company/torikumi/useful/nishisemba/img/187_6.jpg)
![](/company/torikumi/useful/nishisemba/img/line_hp_1.png)
【7ブロック】

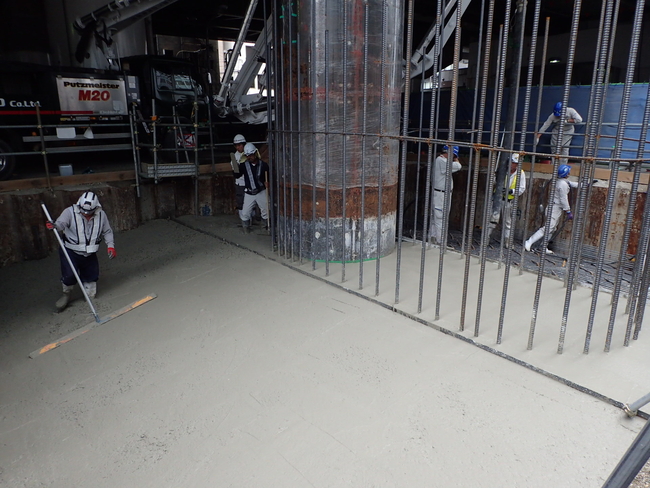

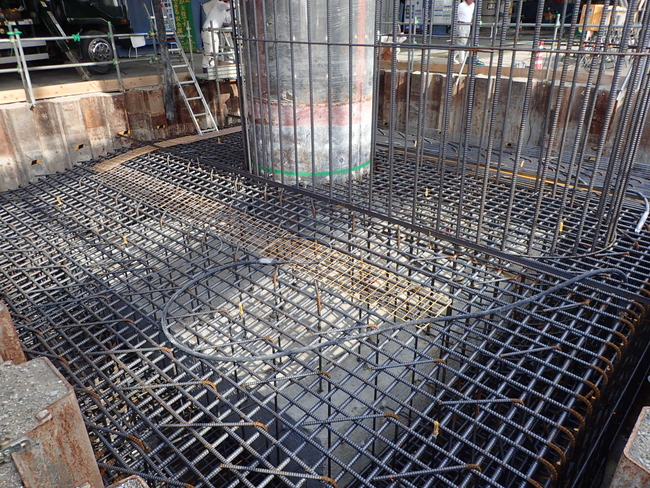

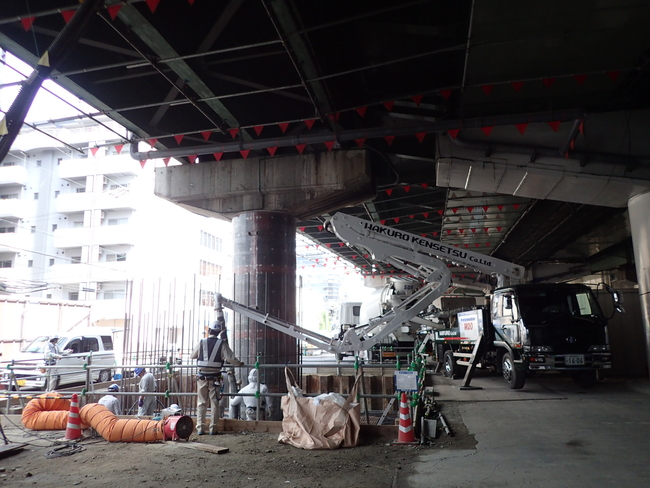

橋脚拡幅箇所の基礎(フーチング+杭)の拡張工事を進めています。
拡幅する橋脚の追加の杭を構築する作業に続き、
フーチング周りにコンクリートを打設しました。
![](/company/torikumi/useful/nishisemba/img/187P_4.png)
![](/company/torikumi/useful/nishisemba/img/187_7.jpg)
![](/company/torikumi/useful/nishisemba/img/187_8.jpg)
![](/company/torikumi/useful/nishisemba/img/187_9.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/line_hp_1.png)
【8ブロック】

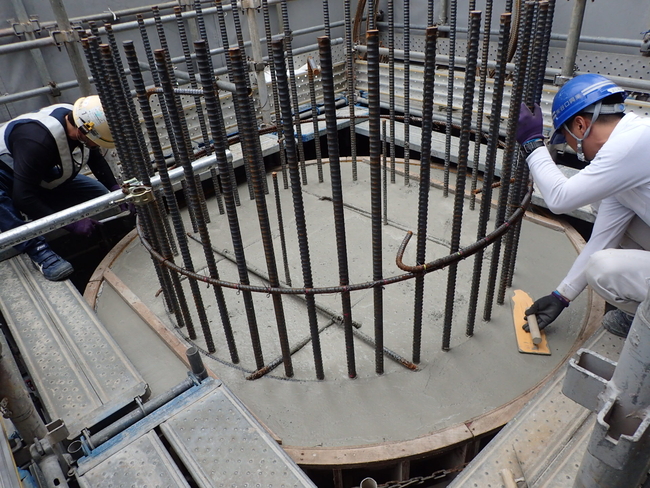

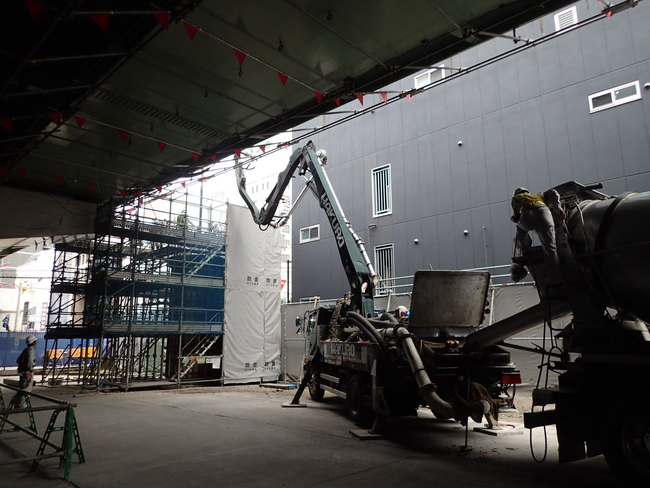

橋脚の柱部の構築を進めています。コンクリートを打設しました 。
![](/company/torikumi/useful/nishisemba/img/187P_5.png)
![](/company/torikumi/useful/nishisemba/img/187_10.jpg)
![](/company/torikumi/useful/nishisemba/img/187_11.jpg)
![](/company/torikumi/useful/nishisemba/img/line_hp_1.png)
【9ブロック】

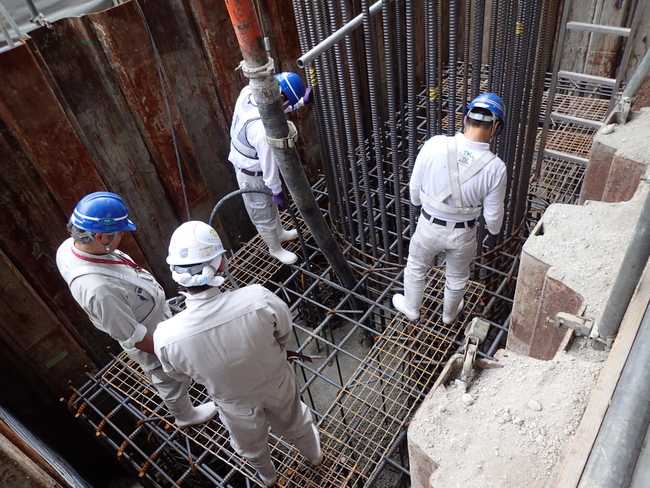

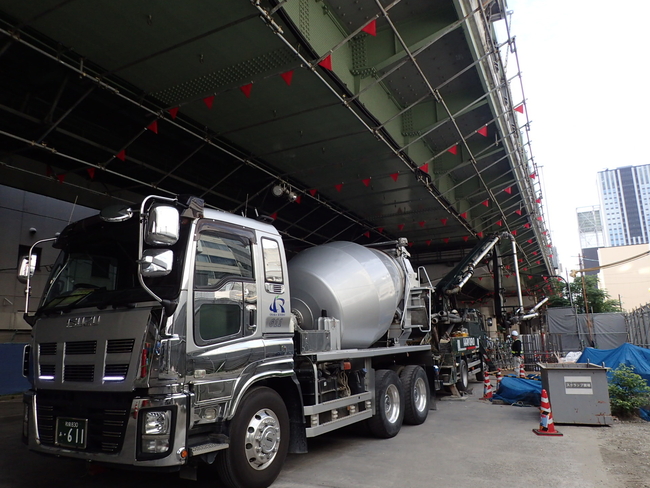

橋脚の基礎の構築を進めています。コンクリートを打設しました 。
![](/company/torikumi/useful/nishisemba/img/187P_6.png)
![](/company/torikumi/useful/nishisemba/img/187_14.jpg)
![](/company/torikumi/useful/nishisemba/img/187_15.jpg)
![](/company/torikumi/useful/nishisemba/img/187_16.jpg)
![](/company/torikumi/useful/nishisemba/img/line_hp_1.png)
