阪神高速の取り組み大和川線 進捗写真(東浅香山町)

進捗写真(東浅香山町)

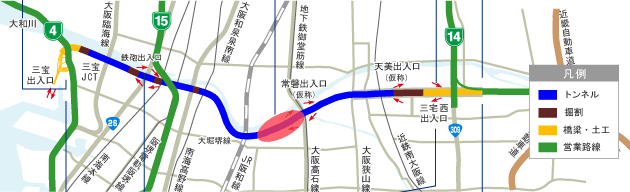

位置図 東浅香山町

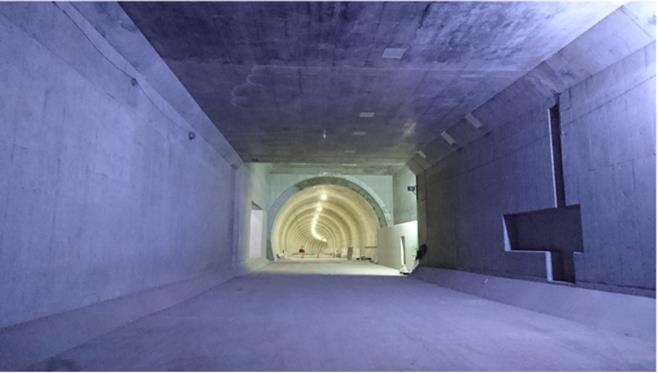

平成30年3月末

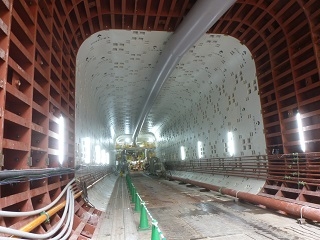

出路部の構築を引き続き行っております。

平成30年2月末
出路部の掘削を引き続き行っております。

平成30年1月末

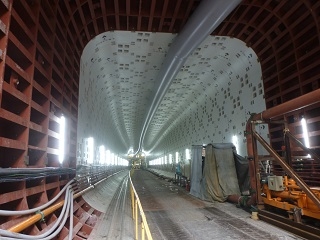

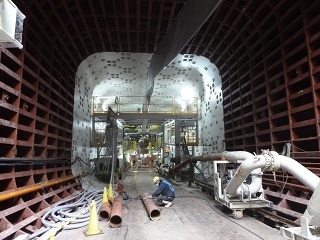

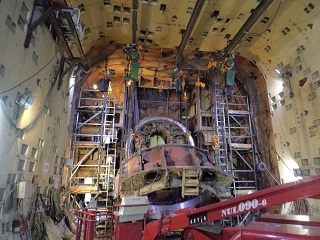

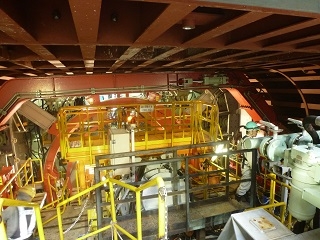

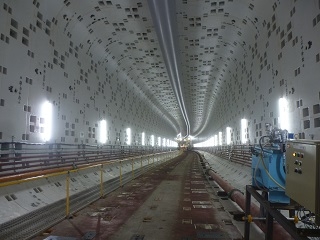

矩形シールド坑内の耐火吹付け工を開始しました。

平成29年12月末

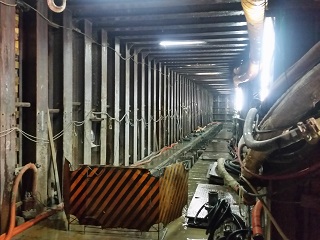

出路部の掘削を引き続き行っております。

平成29年11月末
出路部の掘削を開始しました。

平成29年10月末

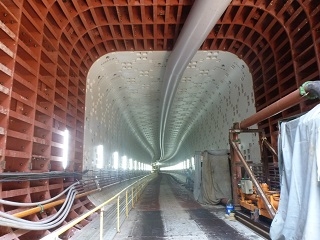

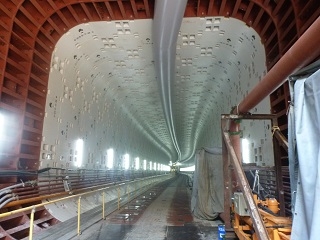

シールドマシンの解体が完了しました。

平成29年9月末
シールドマシンの解体がまもなく完了です。

平成29年8月末
シールドマシンの解体を行っています。

平成29年7月末
シールドマシンの解体を行っています。

平成29年6月末

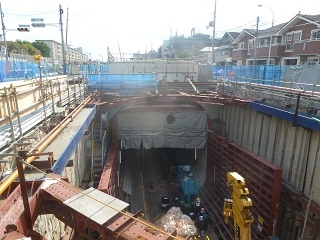

出口部分を施工するためのトンネルが6月15日に到達しました。

平成29年5月末
出口部分を施工するためのトンネルはまもなく到達します。

平成29年4月末
出口部分を施工するためのトンネルは後残り3割程度です。

平成29年3月末
出口部分を施工するためのトンネルが半分通過しました。

平成29年2月末
出口部分を施工するための矩形シールドマシンで地中を掘りながらトンネルの壁を組み立てています。

平成29年1月末

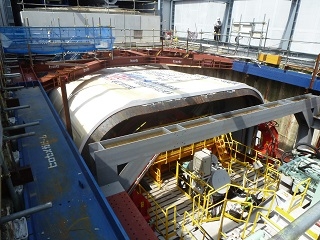

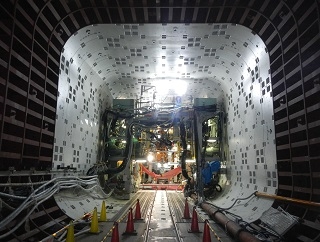

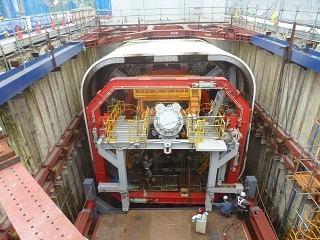

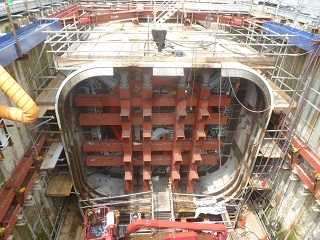

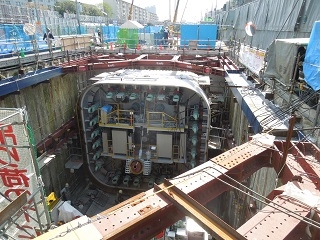

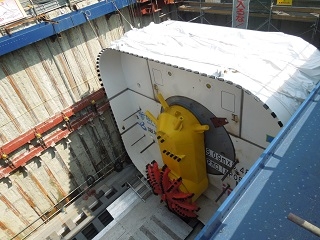

出口部分を施工するための矩形シールドの本掘進を開始しました。

平成28年12月末

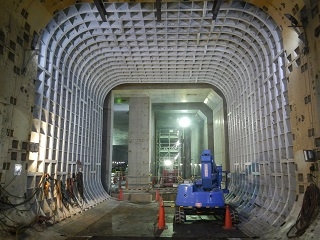

道路函体上部の埋戻し準備を開始しました。

平成28年11月末
初期掘進を終え、本掘進に向けて後続設備等の準備を行っています。

平成28年10月末
出口部分を施工するためのシールドマシンが、10月17日に掘進開始しました。

平成28年9月末
いよいよ10月中旬に掘進開始です。

平成28年8月末
出口部分を施工するためのシールドマシンの組立が完了しました。

平成28年7月末
引き続き出口部分を施工するためのシールドマシンの組立を進めています。

平成28年6月末
引き続き出口部分を施工するためのシールドマシンの組立を進めています。

平成28年5月末
引き続き出口部分を施工するためのシールドマシンの組立を進めています。

平成28年4月末
引き続き出口部分を施工するためのシールドマシンの組立を進めています。

平成28年3月末
出口部分を施工するためのシールドマシンの組立を進めています。

平成28年2月末

平成28年2月末

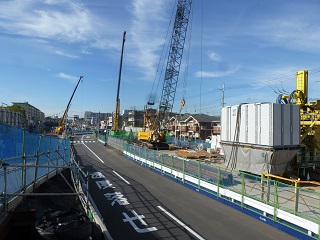

OFFランプ合流部の施工を行うための2次土留め壁の施工が完了しました。

平成27年12月末

平成27年12月末

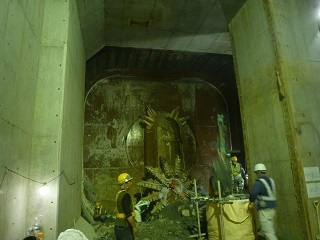

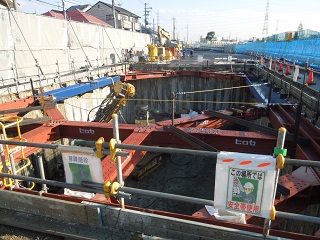

出口部分を施工するシールドマシンの発進基地を掘削しています。

平成27年11月末

平成27年11月末

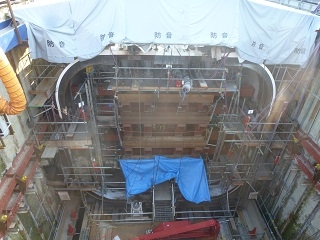

出口部分を構築するための土留め壁(土を抑える壁)の施工が完了しました。

平成27年10月末

平成27年10月末

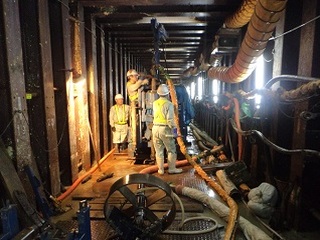

出口部分を構築するために必要な土留め壁(土を抑える壁)を造っています。

平成27年9月末

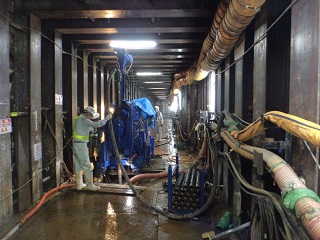

平成27年9月末
引き続き、西行き出口合流部の2次土留め壁の施工を行っています。

平成27年8月末

平成27年8月末
西行き出口合流部の2次土留め壁の施工を開始しました。

平成27年7月末

平成27年7月末
本線部の函体の構築を進めています。

平成27年6月末

平成27年6月末

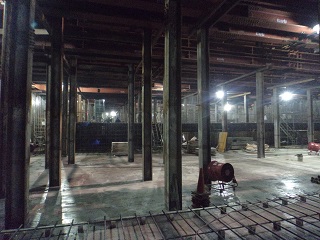

本線部の掘削が完了しました。

平成27年5月末

平成27年5月末

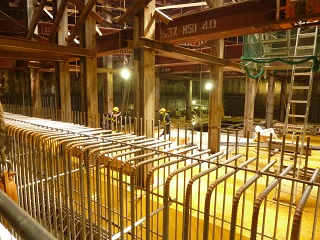

シールドマシンが到達するNo.2立坑頂版の鉄筋の組み立てが完了しました。

平成27年4月末

平成27年4月末
シールドマシンが到達するNo.2立坑の構築を進めています。

H27.3月末 東浅香山町

平成27年3月末

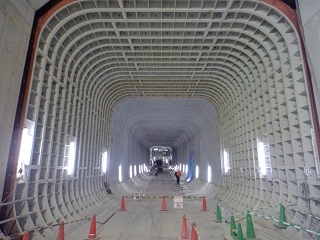

シールドマシンが到達する立坑近傍の函体の構築を順次進めています。

H27.2月末 東浅香山町

平成27年2月末

シールドマシンが到達するNo.3立坑頂版の打設が完了しました。

H27.1月末 東浅香山町

平成27年1月末

シールドマシンが到達するNo.3立坑頂版の鉄筋を組んでいます。

H26.12月末 東浅香山町

平成26年12月末

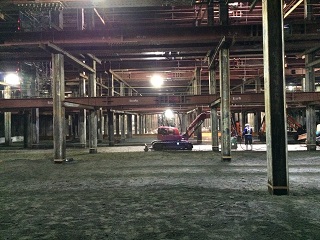

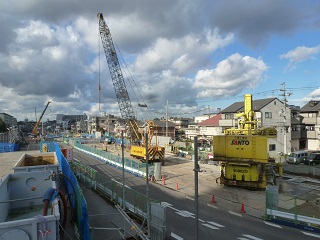

西行き入口部分の構築を進めています。

H26.11月末 東浅香山町

平成26年11月末

シールドマシンが到達するNo.2立坑で、マシン受入れの準備を進めています。

H26.10月末 東浅香山町

平成26年10月末

引き続き、シールドマシンが転回するためのNo.2立坑の構築を進めています。

H26.9月末 東浅香山町

平成26年9月末

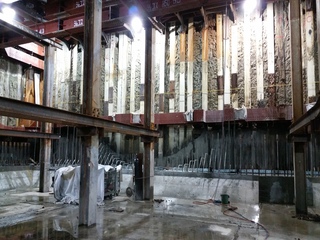

シールドマシンが転回するためのNo.2立坑部分の鉄筋を組んでいます。

H26.8月末 東浅香山町

平成26年8月末

シールドマシンが転回するためのNo.2立坑部分の掘削が完了しました。

H26.7月末 東浅香山町

平成26年7月末

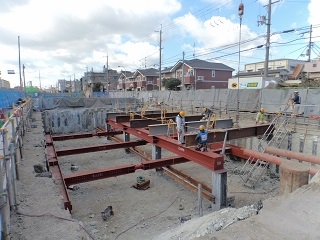

No.3立坑の底版部(コンクリート)が完成。引き続き壁を立ち上げます。

H26.6月末 東浅香山町

平成26年6月末

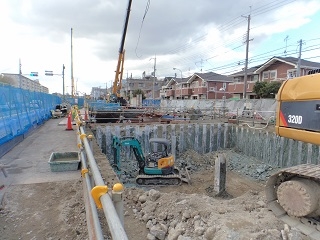

最深部のNo.3立坑で底版の鉄筋を組み立てています。

H26.5月末 東浅香山町

平成26年5月末

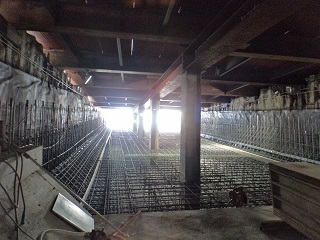

底版の鉄筋を組み立てています。

H26.4月末 東浅香山町

平成26年4月末

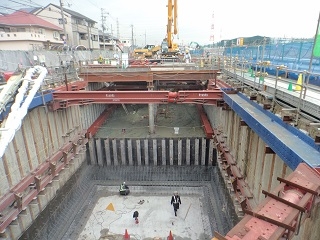

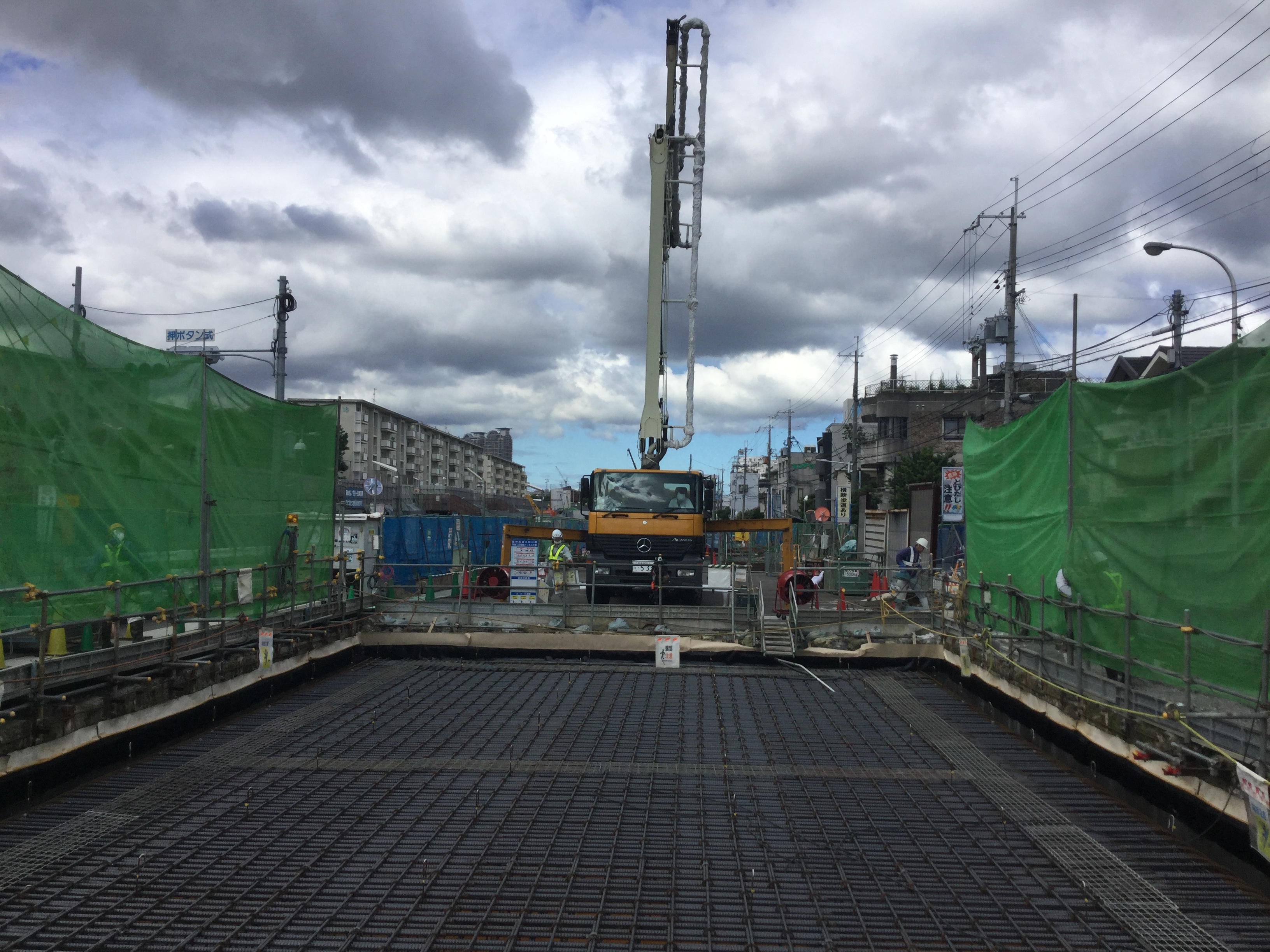

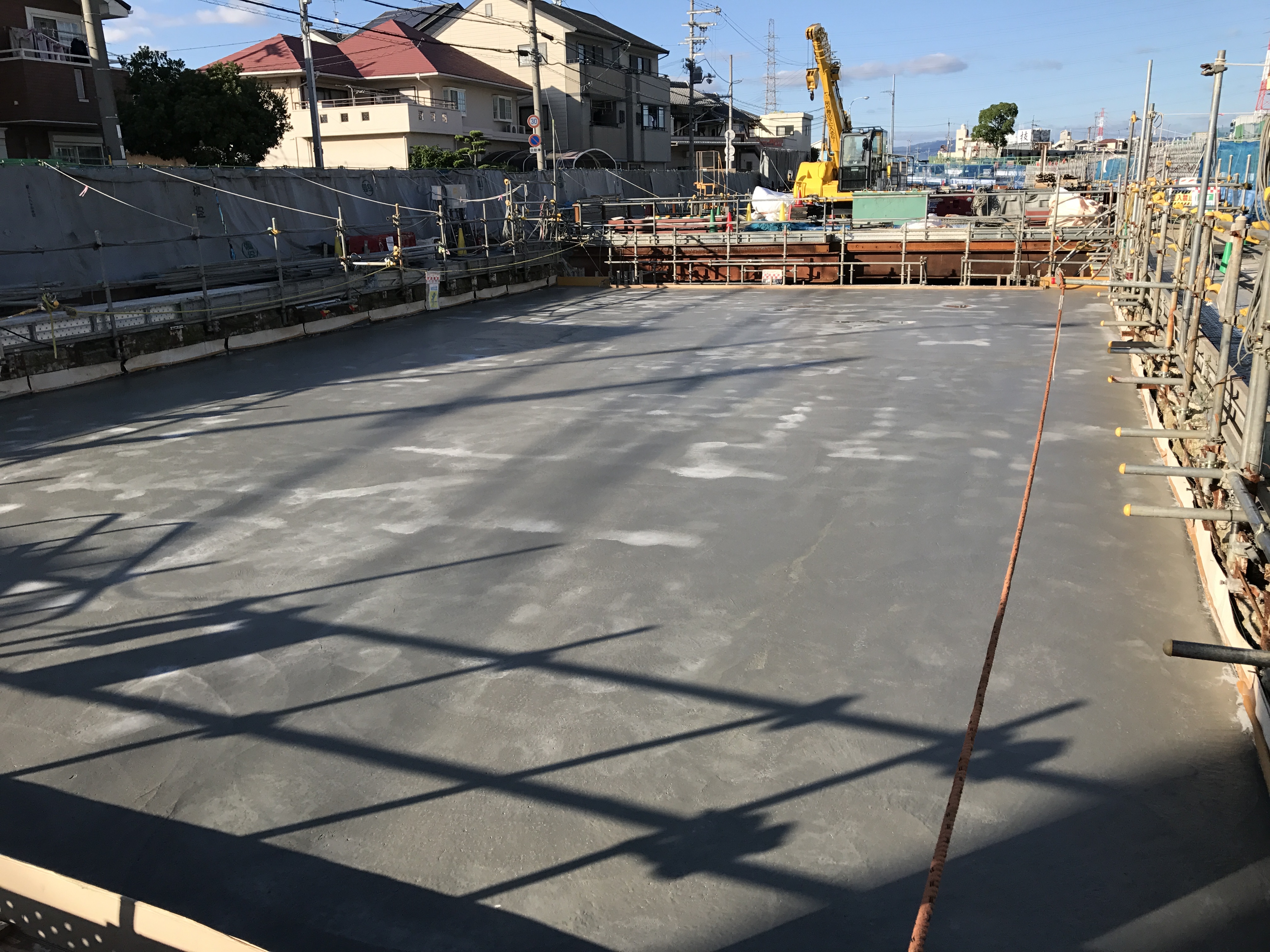

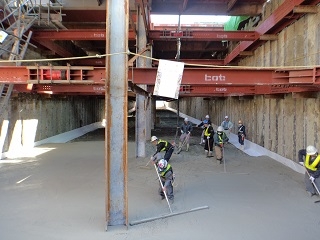

掘削が完了したところに均しコンクリート打設しています。
