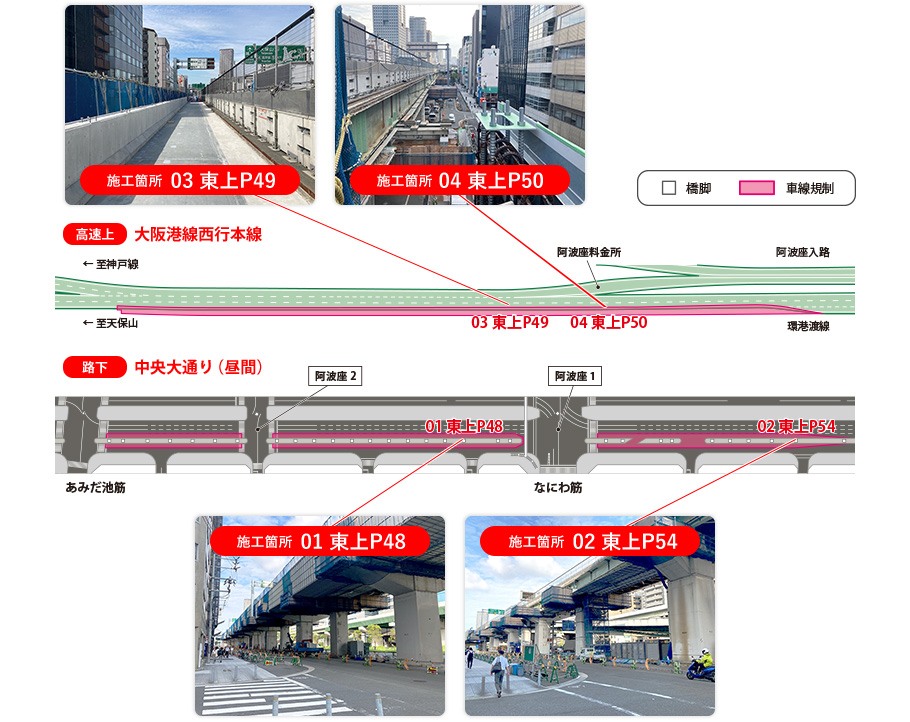

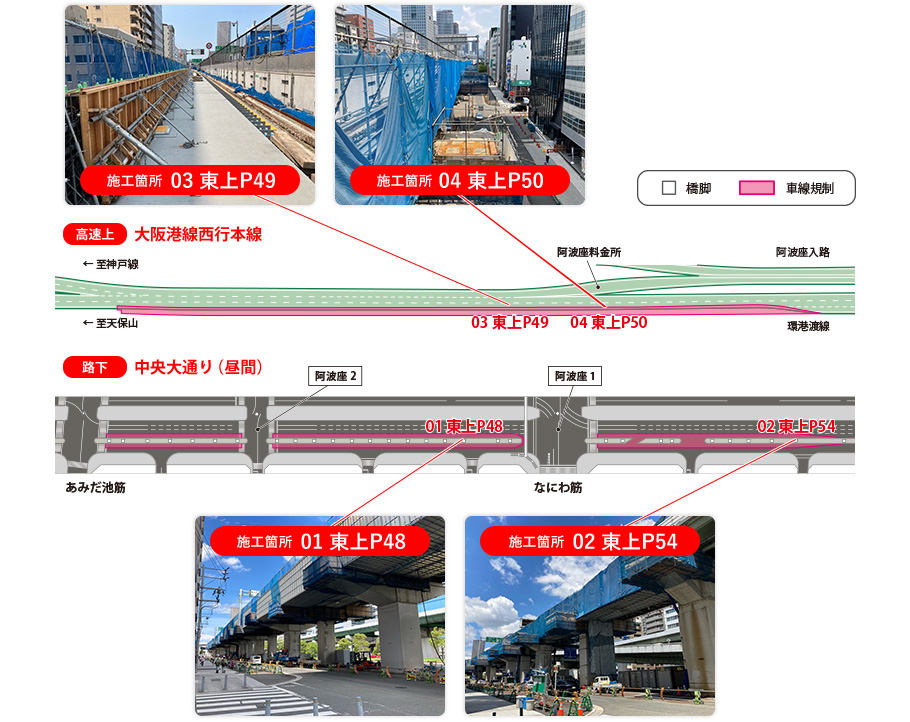

2022年3月
鋼製梁を拡幅するため、多軸台車を使用して下から架設しました。
2021年12月
先行して工事を実施してきたなにわ筋以西の区間に続き、なにわ筋以東の
2021年11月

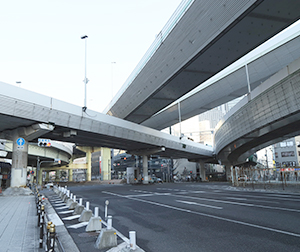

RC橋脚の梁部の拡幅が終了したため、橋脚周りに設置していた支保工
2021年10月
鋼製橋脚の梁部を拡幅するため、多軸台車を使用して下から架設し
2021年9月
拡幅したRC橋脚の梁部に、補強のためのPCケーブル(写真中央付近:黒いケーブル)を設置しました。
2021年6月
既設のRC橋脚の梁部を拡幅するため、鉄筋を組み立てた後、型枠を設置し、コンクリートを打設しました。
2021年5月
既設の鉄筋コンクリート(RC)橋脚の梁部を拡幅するため、コンクリート表面をはつり、新たな鉄筋を組み立てました。
2021年4月
工事状況をお伝えします。
既設コンクリート橋脚の梁を拡幅するため、支保工(工事に伴う荷重を支えるための仮設構造物)を設置しています。
