阪神高速の取り組み西船場JCT:どこまで進んだ?(平成26年1月~6月)

工事箇所

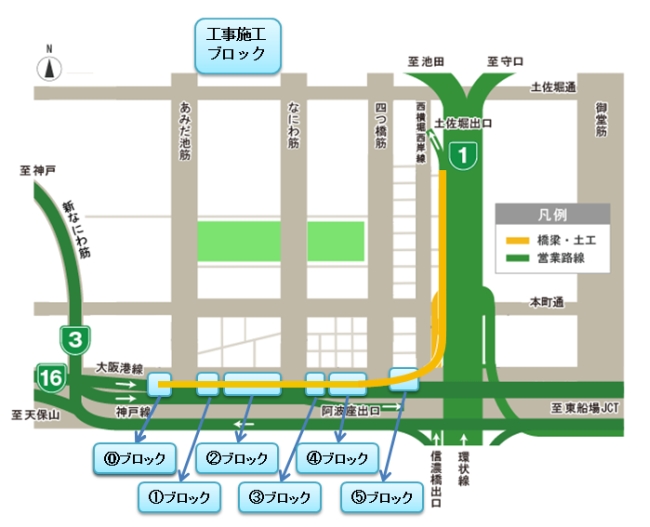

大阪港線側工事施工ブロック図

建設状況の写真(平成26年1月~6月)

平成26年6月25日

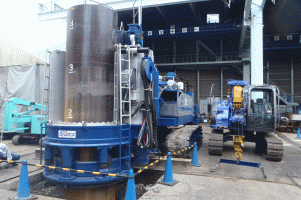

鋼管杭工(低空頭マシン)試験施工
鋼管杭工(低空頭マシン)の試験施工を行いました。

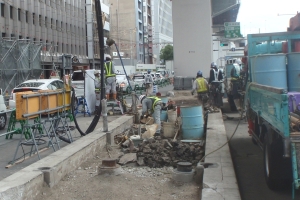

支障物撤去、不発弾調査
【3・4ブロック】
支障物撤去および地中に戦時中の不発弾が残っていないか調査しています。

平成26年5月25日

梁拡幅工事
【1・2ブロック】
梁拡幅工事を行っています。

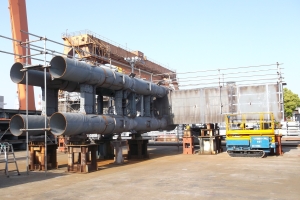

増設脚仮組み検査
【1・2ブロック】
工場で鋼管集成橋脚を製作しており、1橋脚が完成したので仮組み検査を行いました。

平成26年4月25日

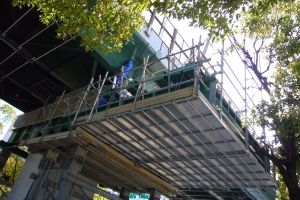

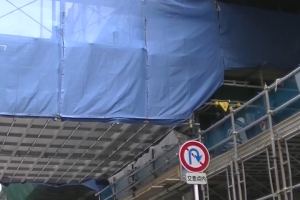

足場設置(3)
【1・2ブロック】
足場設置中です。(作業は夜間)

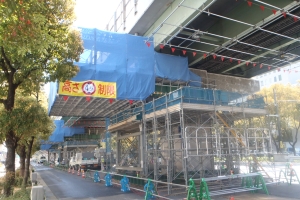

足場設置(4)
【1・2ブロック】
足場完成

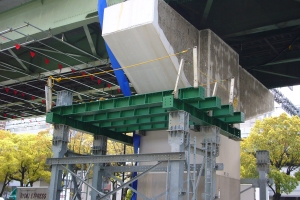

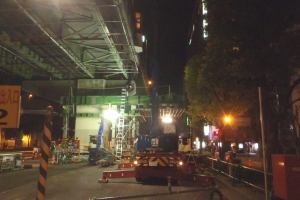

平成26年3月25日

足場設置(1)
【1・2ブロック】
足場設置中です。(作業は夜間)
足場設置(2)
【1・2ブロック】
足場設置中です。

平成26年2月14日

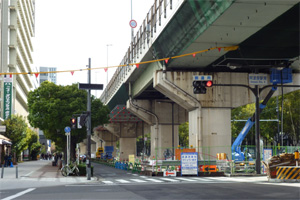

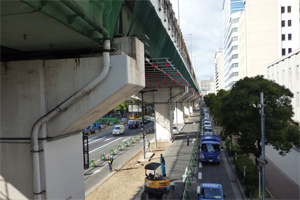

車線規制(1)
【車線規制(1) 1ブロック】
あみだ池筋~なにわ筋付近まで固定規制を設置しています。
車線規制(2)
【車線規制(2) 2ブロック】
現在、支障物を撤去しています。

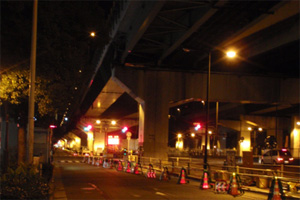

平成26年1月16日

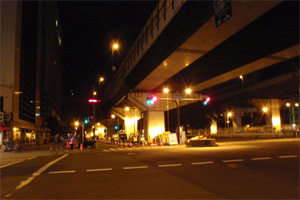

着工しました(1)
【着工しました(1) 0ブロック】
夜間作業で固定規制を設置しました。
着工しました(2)
【着工しました(2) 1ブロック】
夜間作業で固定規制を設置しました。
